家づくりの流れを紹介いたします。
1 基礎工事

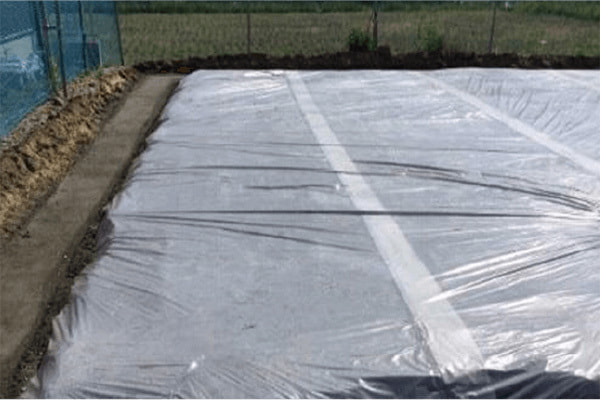

地盤を掘削し砕石を敷き詰め、転圧し、地盤を固めます。更に防湿防水シートを敷き詰め、地面から上がってくる湿気を予防します。その後、外周に型枠や鉄筋の受台となる捨てコンクリートで平らにならして基礎を作る為の基準線を引いていきます。
2 配筋工事

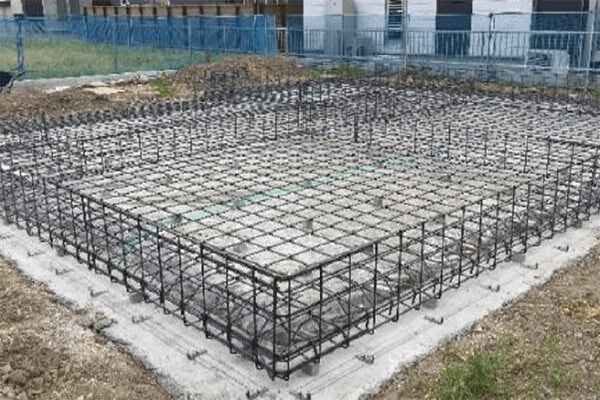

基礎コンクリートの骨組みである基礎配筋を施工します。基礎は建物の構造上とても重要な役割を担っており、その骨組みである配筋については本数、太さ、位置などの仕様が細かく決められています。シンシアサポートでは主筋を13mm、他を10mm、配筋ピッチを200mmにて施工します。地面と鉄筋との間には、コンクリートの厚みを確保するためのスペーサーが設けられています。

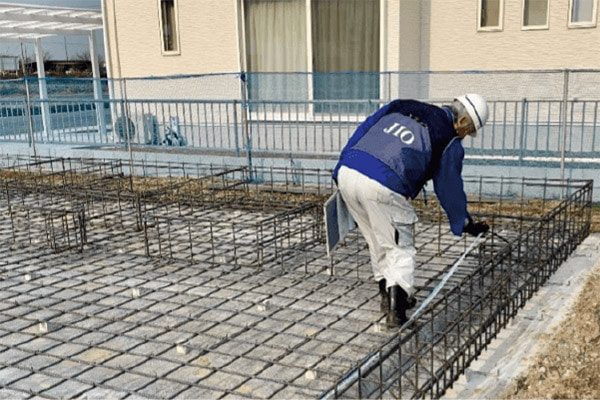

3 配筋検査

出来上がった配筋を、第三者検査機関であるJIOにより検査していただきます。
例)鉄筋の使用、ピッチ、施工方法などについて検査します。

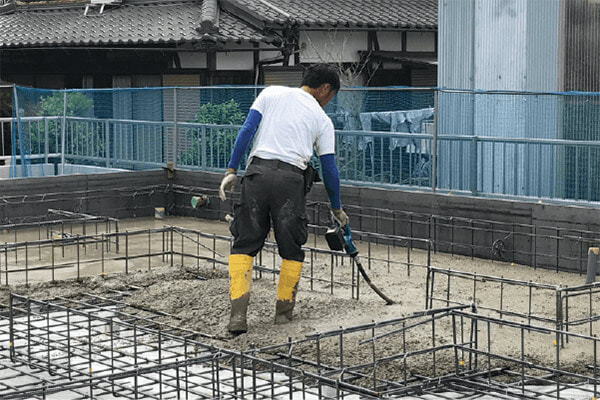

4 コンクリート打設工事
5 基礎断熱工事

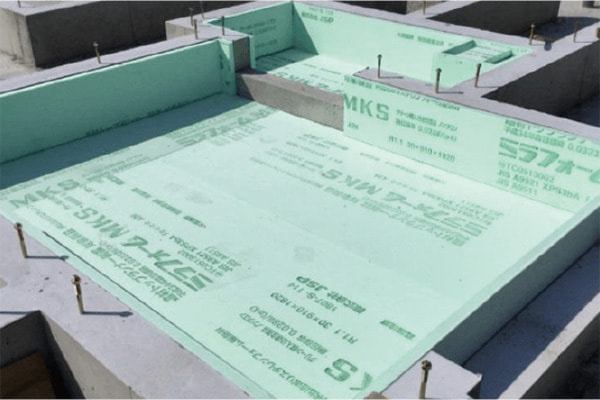

コンクリートの打設後、型枠が外され完成した基礎が姿を現します。土間部に30mm、UB部外壁部50mm、内壁部50mmの断熱材を施工します。

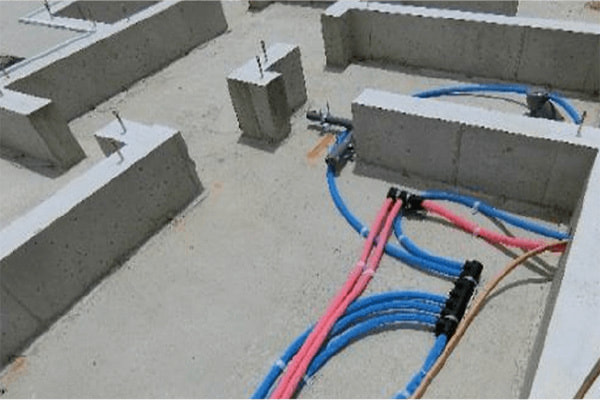

6 給排水工事
キッチン、トイレ、UB部等の設備配管の為の給排水工事を行います。グラッソデザインオフィスではヘッダー工法を採用しています。
7 床下断熱工事
土台に断熱材を配置し、床下からの熱の出入りを防ぐことで温熱環境をコントロールします。グラッソデザインオフィスではポリエチレンフォーム・アイフォームG3種90mmを使用します。
8 床合板工事

耐震性確保の為、床下地に構造用合板を使用します。厚み1階24mm、2階15mmのものを使用します。

9 壁合板工事

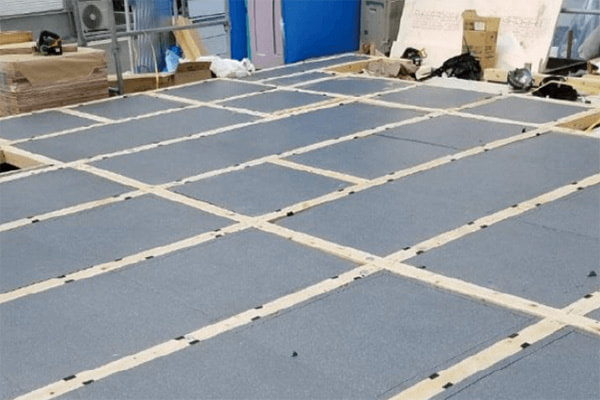

耐震性、耐風性を高め、気密性や防音性を確保するため外壁下地に構造用合板を使用します。シンシアサポートでは1、2階共パーティクルボード・ノボパンSTPⅡを使用します。これにより最大壁倍率4.7倍を実現します。
10 屋根下地工事

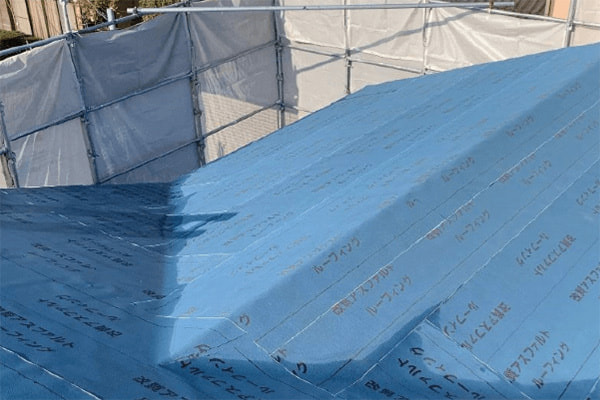

屋根本体を保持させるために、屋根下地を施工します。野地板を張った上に、防水材であるアスファルトルーフィングを施工します。
11 中間検査
屋根工事を一つの区切りとして、工事途中の段階で、第三者機関が中間検査を実施します。この検査は建物の構造の安全をチェックする検査になっています。

12 屋根工事
10.で施工した屋根下地にスレート、ガルバリウム鋼板、瓦等を葺いていきます。

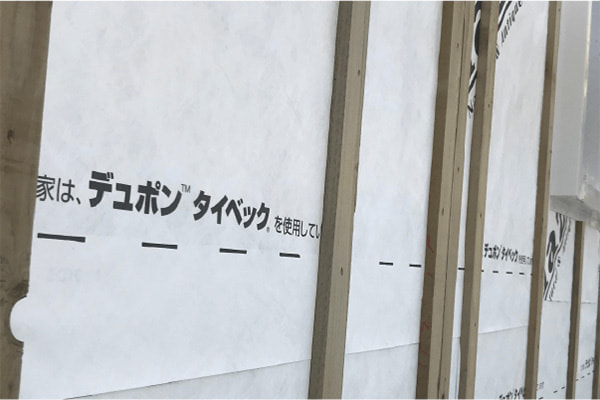

13 外壁下地工事
透湿防水シートを全面に貼った後に、通気をとるための、防腐処理した胴縁(15mm×45mm)を等間隔に打っていきます。その後JIOによる追加外装下地検査(オプション)をシンシアサポートでは標準に行なっております。
14 外壁工事

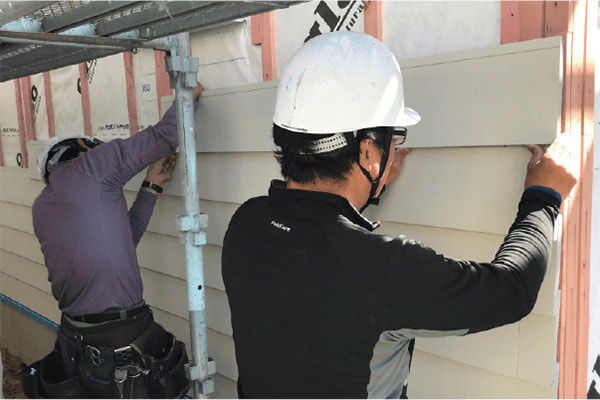

胴縁を施工後に外壁の施工をします。

15 第1種熱交換型換気システム
第1種換気は給排気ともに機械で強制的に行う換気方法です。給気は各部屋ごとにダクトで、排気は廊下などで集中排気する熱交換型換気システムを採用しています。トイレ、キッチン、UBは個別の換気扇を設けております。

16 壁断熱工事

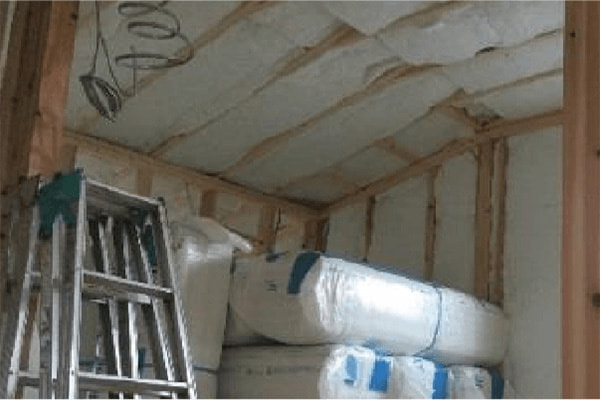

高性能グラスウール アクリアウール16Kg 140mmを使用します。

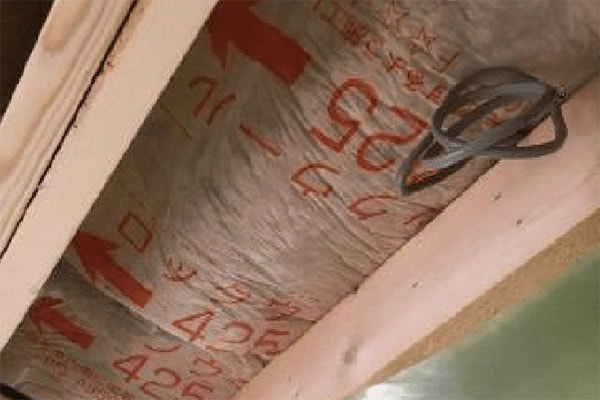

17 2階天井断熱工事

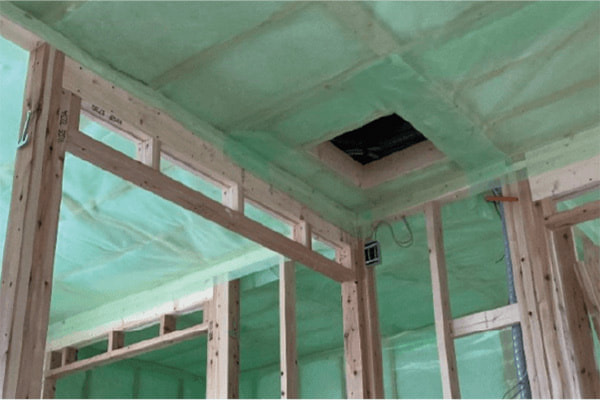

高性能グラスウール アクリアウール16Kg 280mmを使用します。
18 1階天井ロックウール施工
ロックウールの吸音性能を活かし1階が居室になる天井にはロックウール50mmを施工します。
19 防湿気密シート
断熱材を施工後、外周に面した天井、壁に防湿気密シートを施工します。

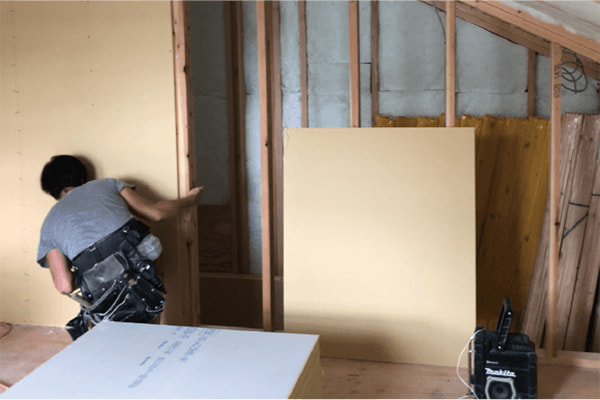

20 ボード
天井、壁ともに厚み12.5cmの石こうボードを使用します。
21 床フロア

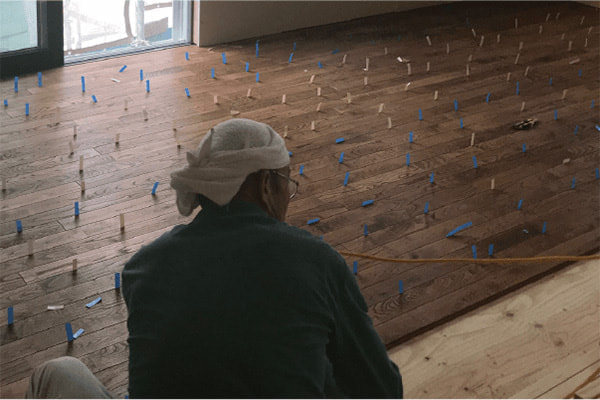

無垢フロア施工時はスペーサーを使用します。1階は無垢フロア15cm、2階はシートフロア12cmを採用。

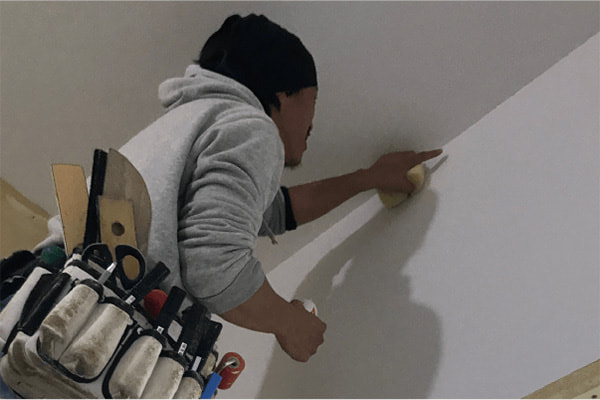

22 内装工事
石こうボードのジョイント部にパテを埋め、平らにし、クロスを貼っていきます。
23 電気仕上げ

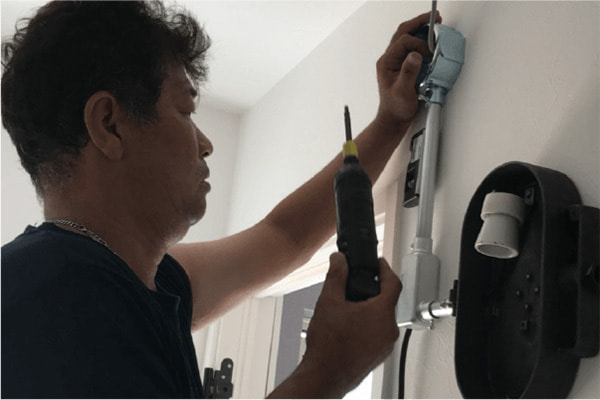

照明器具、スイッチ、コンセントを取りつけます。

24 塗装
化粧部材の塗装を行います。
25 タイル左官工事

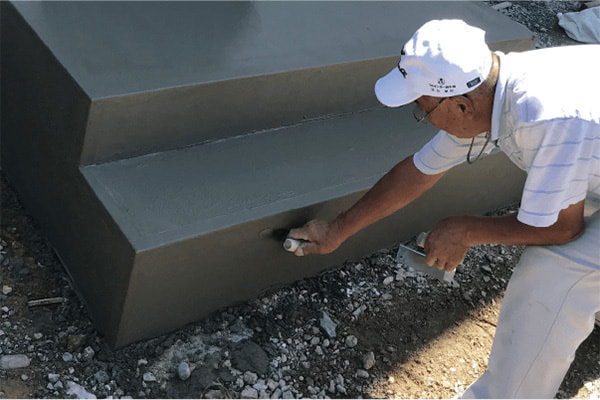

玄関ポーチや、アクセント壁の仕上げ、勝手口台や給湯器の台、基礎立上り面の化粧を行います。
26 完了検査
住宅センターによる完了検査。建物が法令を遵守して設計されていることを確認後、実際に図面に基づいて建築が行われたかどうかを確認します。
